Fortalecimiento de la Red de Grants Pass

Mejora de la seguridad y fiabilidad

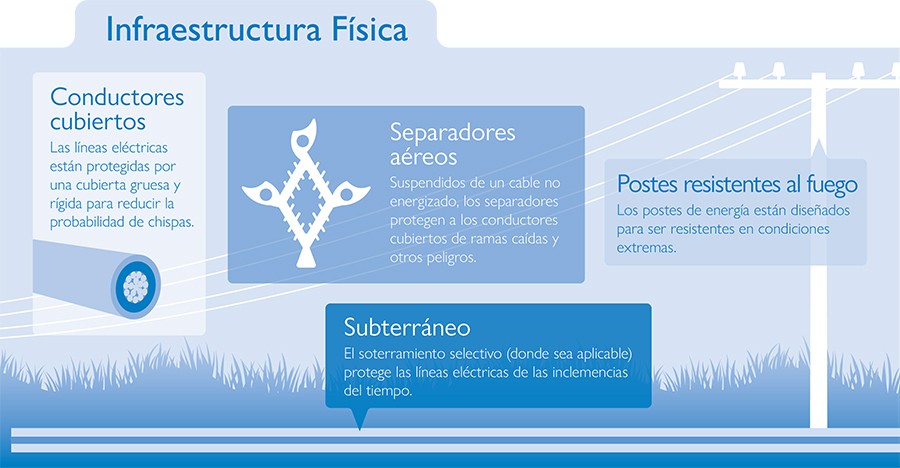

Estamos tomando medidas para mejorar la confiabilidad y reducir el riesgo de incendios forestales relacionados con los equipos. Estas medidas incluyen la sustitución de las viejas líneas eléctricas aéreas en zonas con mayor riesgo de incendios forestales por infraestructuras resistentes al fuego, como cables conductores cubiertos, y la instalación de líneas subterráneas en algunas zonas.

En total, hay más de 500 millas de proyectos de reconstrucción de líneas en la zona de Grants Pass. Estas mejoras contribuirán a aumentar la confiabilidad de nuestro sistema a medida que nos adaptamos a la creciente amenaza de incendios forestales en el Oeste.

Necesidad y beneficios del proyecto

  • Los proyectos de Grants Pass mejorarán la seguridad y confiabilidad de las líneas de distribución para ayudar a prevenir los incendios forestales.
  • La sustitución de los postes de madera por postes de acero y el uso de cables conductores cubiertos en las líneas del área reducirán significativamente el riesgo de incendios forestales.

Impacto local

Los proyectos de Grants Pass se dividen en segmentos en los que se trabajará simultáneamente.

  • El proyecto de Agness Avenue reemplazará 20 millas de conductor descubierto por cable cubierto para zonas arboladas y reemplazará 446 postes de distribución y 13 postes de transmisión de madera por postes de acero.
  • El proyecto Riverbanks sustituirá 70 millas de cable conductor descubierto por cable arborizado y reemplazará 1,550 postes de madera por postes de acero.
  • El proyecto East Fish Hatchery ha sustituido 7 millas de cable conductor descubierto por cable arborizado y ha reemplazado 150 postes de madera por postes de acero.
  • El proyecto West Fish Hatchery ha sustituido 10 millas de cable conductor descubierto por cable arborizado y 200 postes de madera por postes de acero.
  • El proyecto Sleepy Hollow Loop ha sustituido 6 millas de cable conductor descubierto por cable arborizado y ha reemplazado 140 postes de madera por postes de acero.
  • El proyecto de Cheney Creek Road sustituirá 8 millas de cable conductor descubierto por cable arborizado y reemplazará 150 postes de madera por postes de acero.
  • El proyecto de Selma Deer Creek Road sustituirá 6 millas de cable conductor descubierto por cable arborizado y reemplazará 150 postes de madera por postes de acero.
  • El proyecto de Sanitarium Road sustituirá 3 millas de cable conductor desnudo por cable arborizado y sustituirá 43 postes de madera por postes de acero.
  • El proyecto Hugo Wirona Pleasant Valley sustituirá 75 millas de cable conductor desnudo por cable arborizado y reemplazará 1,800 postes de madera por postes de acero.
  • El proyecto South Lower River Road sustituirá 46 millas de cable conductor descubierto por cable arborizado y reemplazará 1,032 postes de madera por postes de acero.
  • El proyecto de Saratoga Way & Plumtree Lane sustituirá 10 millas de cable conductor descubierto por cable arborizado y reemplazará 200 postes de madera por postes de acero.
  • Pacific Power colabora estrechamente en estos proyectos con el condado de Josephine, el Departamento de Transporte de Oregón, Parques y Recreación del Condado de Jackson, Oregón, la Oficina de Administración de Tierras de EE.UU., el Cuerpo de Ingenieros del Ejército de EE.UU., el Servicio de Pesca y Vida Silvestre de EE.UU. y el Servicio Forestal de EE.UU.

Progresos hasta la fecha

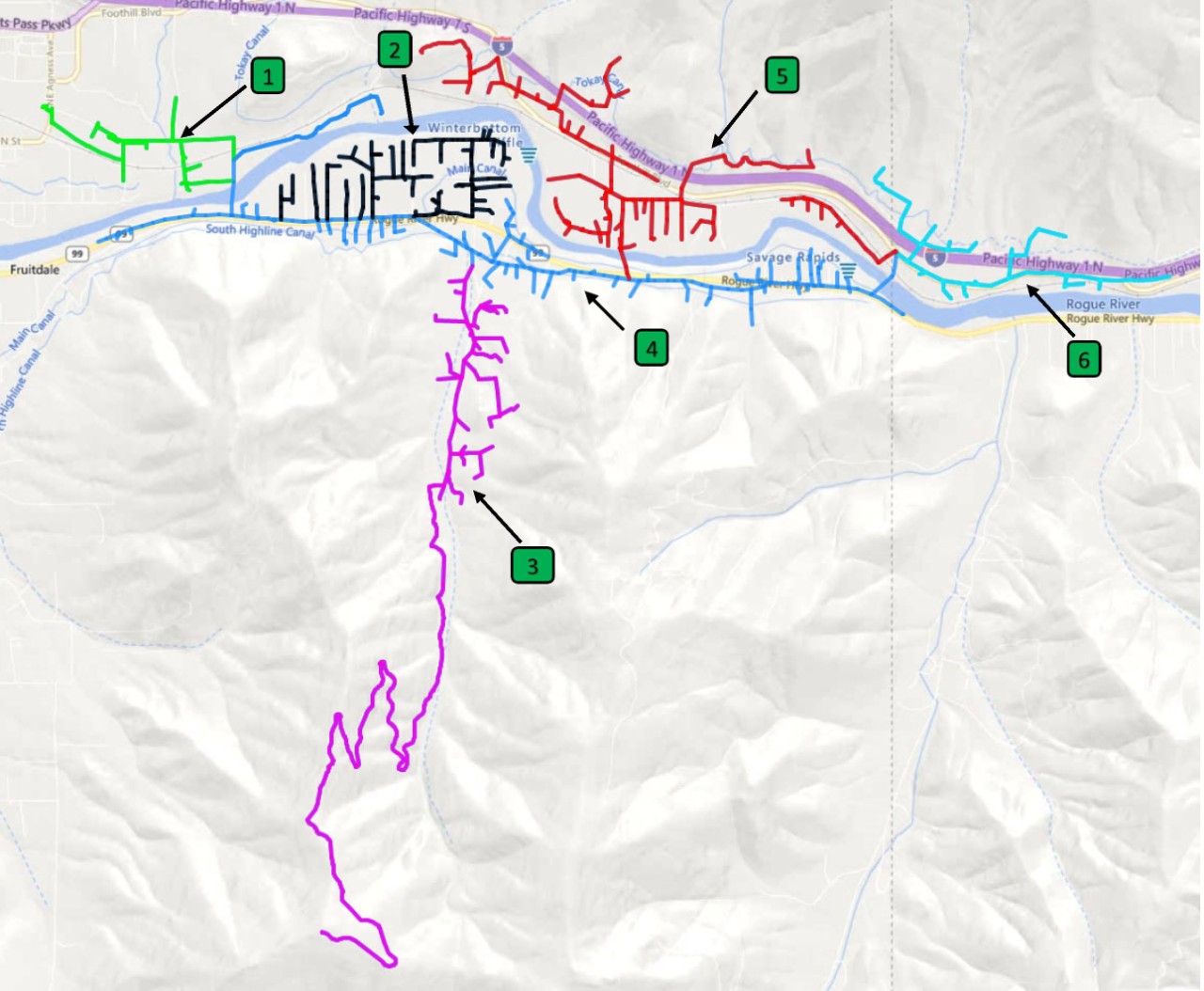

  • Los estudios y el diseño de las partes 2 y 3 del proyecto de Agness Avenue se han completado. Se ha completado el proceso de permisos y el proyecto está actualmente en construcción, lo que incluye el reemplazo de conductores y postes. Los estudios y el diseño de las partes 1, 4, 5 y 6 del proyecto de reconstrucción de Agness Avenue se han completado, y se ha completado el proceso de permisos. Consulte el mapa a continuación.
  • El proyecto Riverbanks Road está en construcción. Actualmente se están sustituyendo cables conductores y postes, y se espera que el proyecto esté completado para finales de 2026.
  • Se ha concluido la construcción de los proyectos East Fish Hatchery Road, West Fish Hatchery Road y Sleepy Hollow Loop.
  • Se ha concluido la construcción de el proyecto Cheney Creek Road.
  • El proyecto Selma Deer Creek Road se ha completado con nuevos conductores y postes.
  • El proyecto Sanitarium Road se ha completado con nuevos conductores y postes.
  • El proyecto Hugo Wirona Pleasant Valley está en construcción. Actualmente se están sustituyendo cables conductores y postes, y se espera que el proyecto esté completado para finales de 2026.
  • La Carretera South Lower River está en construcción.  Actualmente se están sustituyendo cables conductores y postes, y se espera que el proyecto esté completado para finales de 2026.
  • Se ha concluido la construcción de el proyecto Plumtree Lane.

¿Qué sigue?

Camino de Saratoga

  • En Fase de Planificación
    • La construcción está prevista para el primer semestre de 2026

Obtenga más información
