Fortalecimiento de la Red de Mt. Shasta

Mejorando la seguridad y confiabilidad

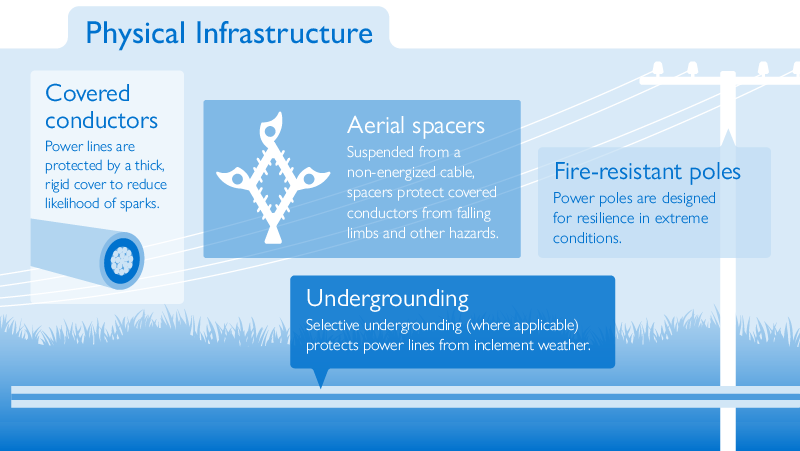

Estamos tomando medidas para mejorar la confiabilidad y reducir el riesgo de incendios forestales relacionados con los equipos, como la sustitución de las líneas eléctricas aéreas anticuadas en zonas con mayor riesgo de incendios forestales por infraestructuras resistentes al fuego, como conductores cubiertos, y la instalación subterránea de líneas en algunas zonas.

Los proyectos en Mt. Shasta generarán aproximadamente 46 millas de conductor cubierto, con casi 15 millas de cable con separadores y 31 millas de cable para árboles. Estas mejoras ayudarán a adaptar nuestro sistema a la creciente amenaza de incendios forestales en el oeste.

Necesidad y beneficios del proyecto

  • Los proyectos en Mt. Shasta mejorarán nuestro sistema al optimizar las líneas eléctricas que transmiten y suministran electricidad a nuestros clientes, contribuyendo a mejorar la confiabilidad incluso mientras trabajamos para mitigar los crecientes riesgos de incendios forestales.
  • Estamos usando cable trenzado, un tipo de cable especializado, que ayuda a proteger contra los daños causados por las plantas y la vegetación cercanas. Su revestimiento más grueso y su aislamiento también ayudan a evitar el deterioro.
  • En otras ubicaciones se están instalando líneas de mayor capacidad, lo que aumenta la confiabilidad y el servicio para nuestros clientes y comunidades.

Impacto local

  • Las áreas del proyecto incluirán Mt. Shasta, el centro de la ciudad y la Centro de Esquí de Mt. Shasta.

Avances realizados hasta la fecha

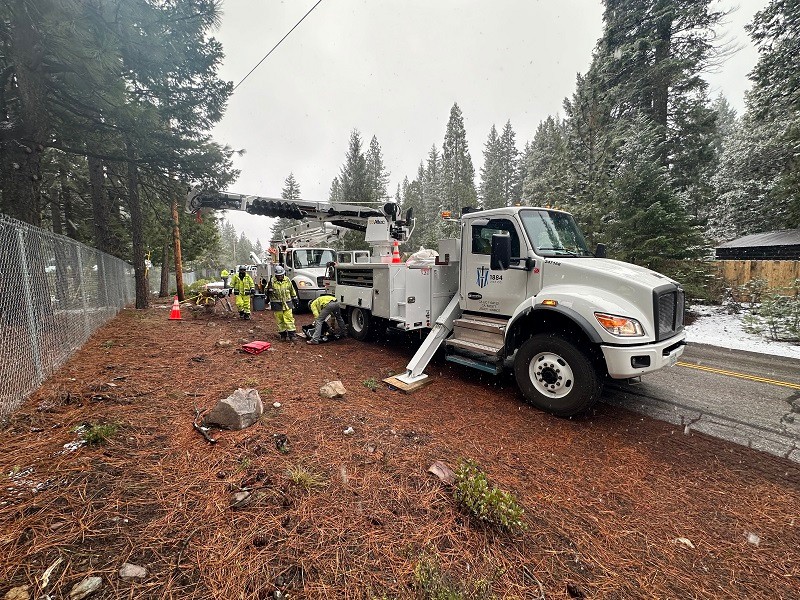

  • En 2024, se reconstruyeron 15 segmentos de líneas de distribución con conductor cubierto, lo que ayuda a reducir el riesgo de incendios forestales, con un total de 46 millas en el área de Mt. Shasta.

¿Qué sigue?

Mt. Shasta 4-kilovolt | tres segmentos | 2025-2026

  • Reemplazo del conductor aéreo a través del área del centro de Mt. Shasta, en su mayoría con cable trenzado. Estos proyectos también mejorarán la entrega de energía al aumentar el voltaje de la línea de 4 kilovoltios a 12 kilovoltios.
  • Esto requiere el reemplazo de la mayoría de los transformadores de distribución. Estas medidas generarán una capacidad adicional para el área y una mayor confiabilidad, lo que beneficiará a los clientes.
  • El proyecto incluirá el reemplazo de postes eléctricos, los cuales en su mayoría están localizados dentro del área de derechos de pasos públicos (carreteras municipales y del condado y servidumbres públicas de utilidad).
  • Las cuadrillas han completado 2.7 millas de reemplazo de conductores y postes en 2025, con el trabajo restante programado para principios de 2026.

Truck Village Drive | un segmento | T2 2025

  • Las cuadrillas han reemplazado 6.9 millas de conductor descubierto por cable cubierto resistente al contacto con vegetación (tree wire) en el lado norte de Mt Shasta.
  • Esto requiere el reemplazo de las estructuras de transmisión existentes por debajo de los cables de transmisión actuales.

Mt. Shasta Mainline | dos segmentos | 2025-2026

  • Las cuadrillas han reemplazado 5 millas de conductor descubierto por cable  cubierto resistente al contacto con vegetación (tree wire)  en el lado norte de Mt Shasta.
  • Esto requiere el reemplazo de las estructuras de transmisión existentes por debajo de los cables de transmisión actuales.
  • El trabajo restante está programado para principios de 2026.

Centro de Esquí de Mt. Shasta | dos segmentos | 2026-2027

  • Reemplazo de aproximadamente cuatro millas de conductor aéreo por seis millas de conductor subterráneo en el Centro de Esquí de Mt. Shasta y sus alrededores.
  • La línea de postes existente y el derecho de paso a través de las tierras del Servicio Forestal de EE.UU. serán retirados y reparados, de acuerdo con las especificaciones de dicha entidad.
  • La nueva ruta estará cerca de carreteras existentes tanto en terrenos del Servicio Forestal de EE.UU. como en terrenos privados.

Shotgun Creek Norte | 2025-2026

  • Las cuadrillas han completado el trabajo en 1.4 millas de las 8.8 millas del proyecto que consiste en reemplazar el conductor aéreo con cable cubierto resistente al contacto con vegetación (tree wire) e instalar un tramo de línea subterránea. Este proyecto incluye la sustitución de 60 postes de distribución de madera y 62 postes de transmisión de madera por postes de acero. La construcción continuará en 2026 en la porción restante del proyecto.

Shotgun Creek Sur | 2025-2026

  • Las cuadrillas han completado el trabajo en 4.8 millas de las 15 millas del proyecto para reemplazar el conductor aéreo por cable cubierto resistente al contacto con vegetación (tree wire).  Las mejoras también incluyen la sustitución de 218 postes de distribución de madera y 137 postes de transmisión de madera por postes de acero. La construcción continuará en 2026 en la parte restante del proyecto.

Dog Creek | 2026-2027

  • Las cuadrillas sustituirán 2 millas de conductores aéreos por cable cubierto resistente al contacto con vegetación (tree wire), lo que incluirá la sustitución de 41 postes de distribución y 15 postes de transmisión de madera por postes de acero. La construcción está prevista para 2026-2027.

Obtenga más información
